Lean Construction brasileiro, nativo no seu MS Project

A obra planejada em fluxo, medida no canteiro, semana a semana.

Seu .mpp vira Linha de Balanço, planejamento de médio prazo e PPC semanal. A equipe mede pelo celular, com foto carimbada em cada serviço. O que foi medido volta para o cronograma.

Usuários ilimitados. Você paga por obra ativa, não por pessoa.

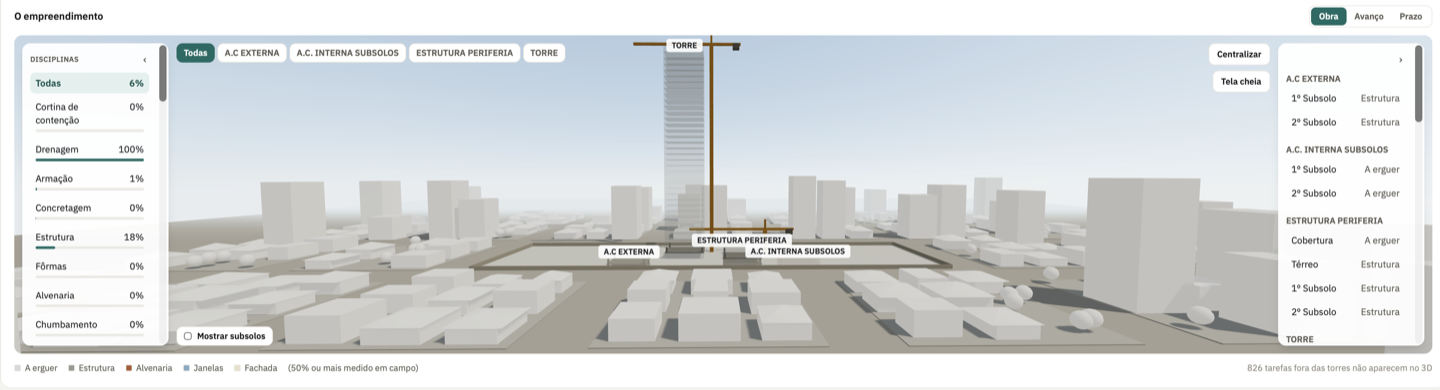

Painel do PlanoLean com o empreendimento em 3D, a lista de pavimentos ao lado e a vizinhança em maquete.

Monte uma obra e arraste a semana. Cada serviço sobe pavimento a pavimento no ritmo do plano. Onde a cor para, o fluxo quebrou. Clique num andar para ver o que o campo mediu.

Quatro horizontes, um cronograma só

O Last Planner System, do Lean Construction, olha a obra em quatro horizontes: do plano mestre ao que a equipe faz hoje. O PlanoLean monta os quatro a partir do cronograma que você já tem no MS Project.

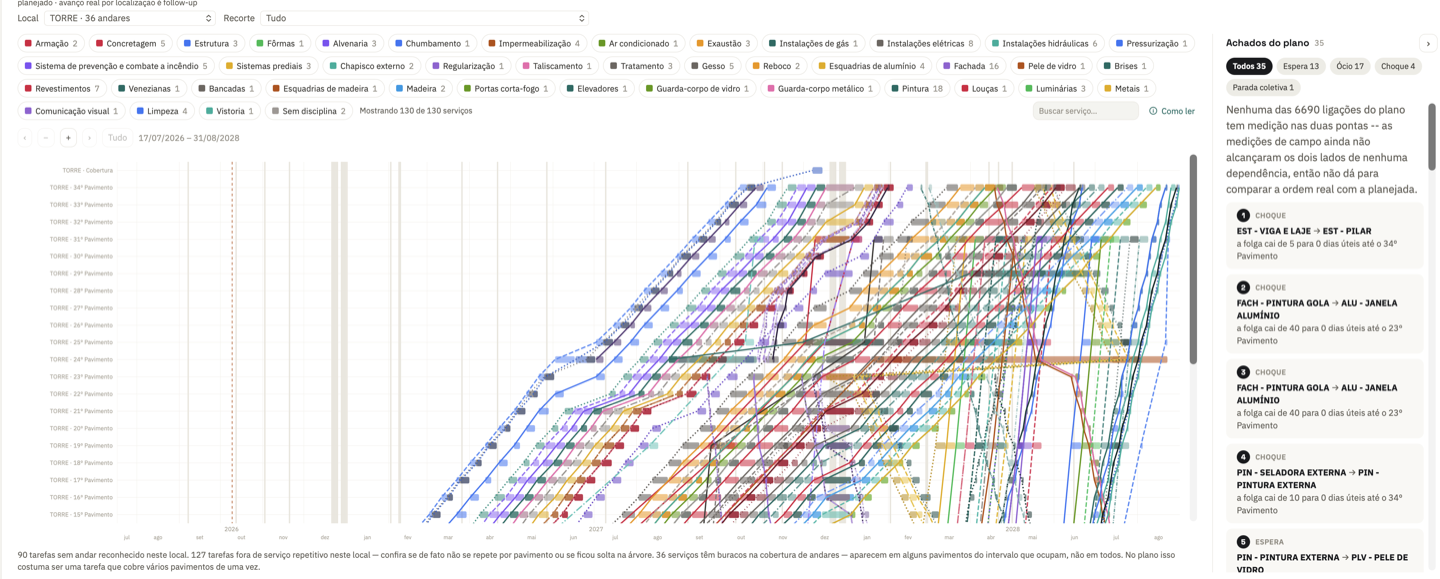

Linha de Balanço de uma torre no PlanoLean: uma linha por serviço subindo pavimento a pavimento ao longo dos meses, com a lista de achados do plano à direita (choque, espera, ócio, parada coletiva).

Longo prazo

Linha de Balanço, com os achados do plano

Cada serviço vira uma linha subindo pavimento a pavimento. Planejado e medido no mesmo gráfico. O PlanoLean lê as ligações do cronograma e aponta onde uma equipe vai esbarrar na outra (choque), onde vai ficar sem frente (espera) e onde vai ficar parada (ócio). Você corrige no Project antes de virar atraso.

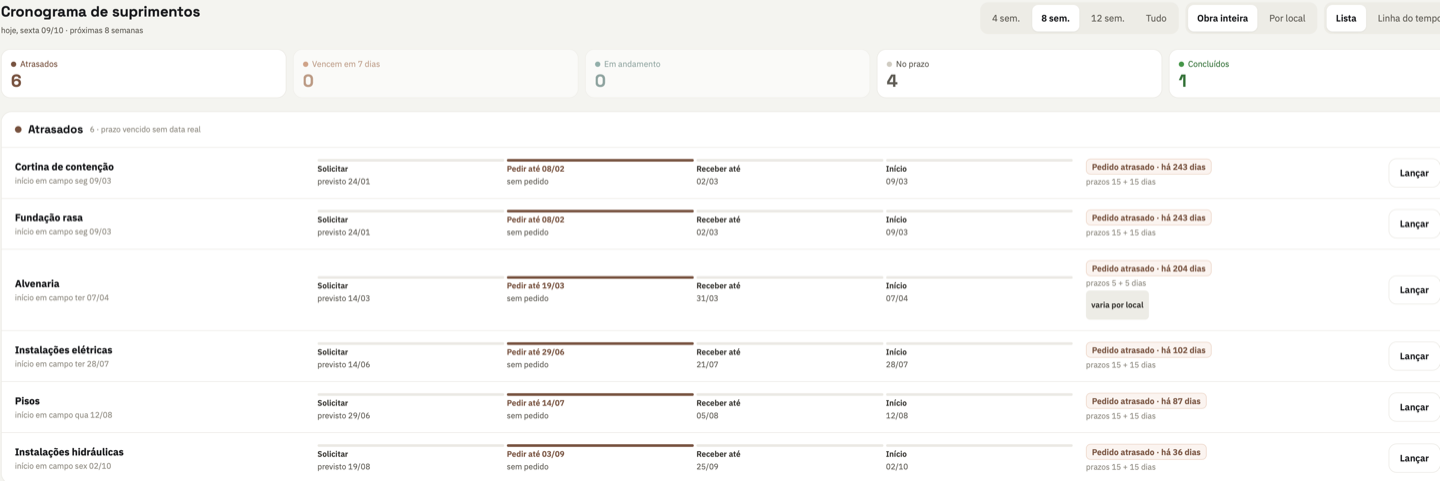

Cronograma de suprimentos do PlanoLean: para cada material, as datas de solicitar, pedir até, receber até e início em campo, com os pedidos atrasados destacados e os dias de atraso.

Médio prazo

Lookahead: a restrição sai antes de virar atraso

Lookahead é o planejamento de médio prazo: nas próximas semanas, o que precisa estar resolvido para a frente de serviço não parar? O cronograma de suprimentos calcula, a partir do plano, até quando pedir e até quando receber cada material. Pedido que não saiu aparece como atrasado, com o número de dias.

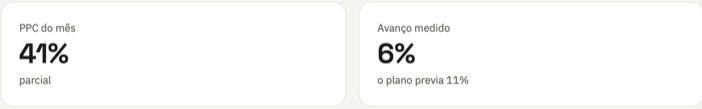

Dois cards do Painel do PlanoLean: o PPC do mês, percentual do planejado concluído, e o avanço medido em campo ao lado do que o plano previa.

Curto prazo

PPC toda semana, com a causa

PPC é o percentual do planejado concluído: das tarefas combinadas para a semana, quantas foram feitas. O número sai da medição em campo; a reunião de obra não entra na conta. Semana com PPC caindo mostra a causa antes de o cronograma sentir.

App do PlanoLean no celular medindo alvenaria do 5º pavimento: foto da parede com carimbo de data, hora, obra e tarefa, controle de percentual e aviso de que a medição sobe quando o sinal voltar.
Ilustração do app. Dados fictícios.

Dia a dia

Medição no canteiro, com foto carimbada

Quem mede abre o app, escolhe o serviço e o pavimento e tira a foto. O carimbo grava data, hora, obra e tarefa. Sem sinal no subsolo, a medição fica guardada e sobe quando o sinal voltar.

O Project informa. O campo confirma.

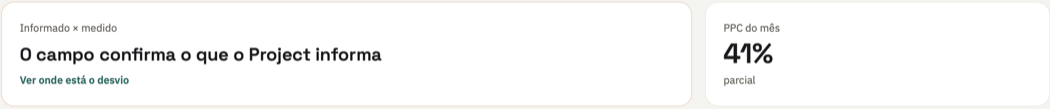

O cronograma diz que a alvenaria do 12º está em 80%. A foto mostra 55%. O Painel coloca os dois lado a lado, por obra e por andar, e aponta onde está o desvio antes da reunião de obra.

Dois cards do Painel do PlanoLean: Informado × medido, dizendo se o campo confirma o que o Project informa, e o PPC do mês.

Feito em cima do cronograma que você já tem

Nada de redesenhar a obra em outro sistema. O PlanoLean lê o seu MS Project e devolve a medição para ele. O cronograma continua sendo o seu. Veja como funciona a integração.

Add-in na aba do MS Project

Um botão exporta a obra; outro traz as medições de volta para as tarefas. Serve o MS Project instalado no Windows.

Curadoria por IA

A IA lê as tarefas e carimba disciplina e local em cada uma. Você confere antes de ir a campo, e cada foto chega presa ao serviço e ao pavimento certos.

Medições de volta no plano

Importar medições leva o percentual medido de cada tarefa para o .mpp. O replanejamento parte do que a obra tem, e a Linha de Balanço da semana seguinte já nasce certa.

Três passos até a primeira medição

  1. Exporte do MS Project

    Instale o add-in, abra o .mpp e clique em Exportar obra. A obra aparece no painel com todas as tarefas.

  2. Carimbe e confira

    A IA identifica disciplinas e locais do cronograma. Você confere as disciplinas, os locais e a matriz, e corrige o que precisar.

  3. Meça no canteiro

    Convide a equipe e instale o app nos celulares Android. Cada medição leva foto carimbada, funciona sem sinal e volta para o MS Project com Importar medições. Na semana seguinte, o PPC e a Linha de Balanço já refletem o campo.

App do PlanoLean no celular medindo alvenaria do 5º pavimento: foto da parede com carimbo de data, hora, obra e tarefa, controle de percentual e aviso de que a medição sobe quando o sinal voltar.
Ilustração do app. Dados fictícios.

Planos por obra ativa

Usuários ilimitados em todos os planos pagos.

Você paga pelas obras em andamento, não por pessoa. Mestre, estagiário e empreiteiro entram no app sem aumentar a conta. Quanto mais obras, menor o preço de cada uma.

Para testar antes

obras, até , 3 análises de IA e 3 pessoas. Sem cartão.

Criar conta gratuita

O que não fazemos: orçamento, compras, nota fiscal. O PlanoLean cuida de prazo e medição; o resto continua no seu ERP. Hoje não substituímos o MS Project: ele continua sendo o plano. Para quem quer dispensá-lo, a ferramenta completa está a caminho.

Faça a conta antes de falar com a gente

Quantas fotos sua carteira gera
Informe obras, visitas e fotos.
Quanto custa por obra
Informe as obras ativas.

Para comparar: apps de diário de obra cobram de 35 a 80 reais por usuário por mês. Aqui o canteiro inteiro entra no preço da obra, e esse valor vai para o custo indireto dela.

Perguntas de quem já tem obra rodando

Preciso de cartão para testar?

Não. Crie a conta em /comecar/ e use o teste com 2 obras, 3 análises de IA e 3 pessoas. Para contratar, fale com a gente.

O que conta como obra ativa?

Toda obra exportada do MS Project que ainda não foi marcada como concluída. Você contrata uma quantidade de obras, e o preço de cada uma cai conforme a faixa.

E quando a obra termina?

Marque a obra como concluída no painel. Ela sai da contagem de obras ativas e do saldo de fotos e fica disponível só para leitura por 12 meses. Depois disso, você escolhe manter online, com uma mensalidade pequena por obra, ou arquivar.

E se passar do saldo de fotos?

O servidor nunca recusa foto: ninguém perde medição por causa de saldo. O administrador recebe aviso em 80% e em 100% do saldo, e o excedente vem na fatura seguinte, cobrado por bloco.

Serve o MS Project online?

Não. O add-in roda no MS Project instalado no computador Windows; a versão do navegador não serve. Quem mede no canteiro só precisa de um celular Android.

A fatura sai no CNPJ? Dá para pagar por boleto?

Sim. A fatura sai no CNPJ da empresa, por boleto, Pix ou cartão. Se um pagamento atrasar, são 15 dias de carência com tudo funcionando; depois a conta fica só leitura até regularizar. Nenhum dado é apagado.

Posso cancelar?

A qualquer momento, pelo painel. O plano vale até o fim do ciclo já pago; depois a conta fica só leitura, com todas as obras e fotos preservadas.

O app funciona sem internet?

Funciona. Medições e fotos ficam guardadas no celular e sobem sozinhas quando o sinal volta. Subsolo e laje sem cobertura não travam ninguém.

Coloque uma obra no PlanoLean esta semana

Teste com uma obra de verdade

Crie a conta no ambiente de testes, exporte um .mpp e meça pelo celular. O teste não pede cartão.

Experimentar — ambiente de testes

Prefere ver com alguém?

Conte da sua obra e marcamos uma demonstração em cima do seu cronograma.

Fale com a gente

Para o financeiro: o plano entra como custo indireto da obra, não como despesa da sede. E com usuários ilimitados, colocar o canteiro inteiro no app não muda a conta.
